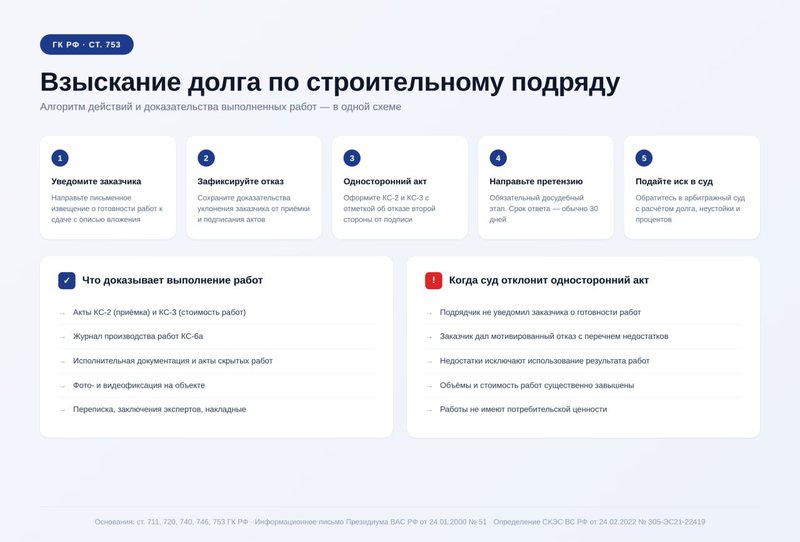

Взыскание долга по договору строительного подряда: специфика доказывания, акты КС-2/КС-3 и односторонние акты
Смотреть Содержание
- В чём специфика взыскания долга по строительному подряду
- Какую роль играют акты КС-2 и КС-3 в подтверждении выполненных работ
- Односторонние акты подряда: когда суд признаёт их действительными
- Можно ли взыскать оплату, если акты со стороны заказчика не подписаны
- Какие доказательства предъявить в арбитражном суде: чек-лист
- Ошибки подрядчика, которые приводят к отказу во взыскании долга
- Алгоритм действий при взыскании долга по договору строительного подряда
- Алгоритм действий подрядчика: шаг за шагом
- Главное о взыскании долга по строительному подряду
Заказчик не платит, акты «зависли» без подписей, а телефон молчит — знакомая история для подрядчика. На бумаге всё просто: выполнил работы — получи деньги. На деле же взыскание долга по подряду превращается в квест с поиском доказательств, спорами об объёмах и расшифровкой смет.
Разбираемся, как пройти этот путь грамотно: что делать с актами КС-2 и КС-3, когда работает односторонний акт и какие ошибки лишают подрядчика шансов на оплату.
💾 Алгоритм действий при взыскание долга по договору строительного подряда
В чём специфика взыскания долга по строительному подряду
Договор строительного подряда — особая правовая конструкция. Глава 37 ГК РФ выделяет его в самостоятельный параграф со своими правилами приёмки, сдачи и оплаты работ. Это значит, что универсальные подходы из обычного подряда здесь работают не всегда — суды смотрят на специальные нормы и сложившуюся практику.
В отличие от поставки товара или оказания услуг, в подряде нельзя «отдать» результат одним днём. Работы идут месяцами, объёмы фиксируются поэтапно, а каждый этап оформляется первичными документами. Именно поэтому договор строительного подряда — спор в суде почти всегда сводится к одному вопросу: что и в каком объёме реально сделал подрядчик.
Споры о задолженности по строительному подряду стабильно входят в топ обращений в арбитражные суды. По оценкам юридических фирм, до 40% всех строительных споров — это конфликты между генподрядчиками и субподрядчиками. Причина чаще всего одна: заказчик не подписывает акты выполненных работ и отказывается платить.
Особенности, которые отличают подрядные споры от других категорий дел:
- обязательная письменная фиксация приёмки — по п. 4 ст. 753 ГК РФ сдача и приёмка оформляются актом, подписанным обеими сторонами;
- распределение бремени доказывания: подрядчик доказывает факт выполнения работ, заказчик — обоснованность отказа их принять;
- необходимость технической экспертизы при спорах об объёмах и качестве — ст. 82 АПК РФ;
- особая роль исполнительной документации: журналов работ, актов скрытых работ, протоколов испытаний.
Ещё один нюанс — обязательный претензионный порядок. По ч. 5 ст. 4 АПК РФ перед обращением в арбитражный суд подрядчик обязан направить заказчику претензию и подождать ответа в течение 30 календарных дней (если другой срок не установлен договором). Без претензии иск оставят без рассмотрения.
Госпошлина в арбитражный суд по имущественному иску с 8 сентября 2024 года рассчитывается по новой шкале (ст. 333.21 НК РФ): минимум — 10 000 ₽ при цене иска до 100 000 ₽, максимум по первой инстанции достигает миллионов рублей при крупных требованиях.
Ключевая ставка ЦБ РФ с 27 апреля 2026 года составляет 14,50% годовых — именно от неё считаются проценты по ст. 395 ГК РФ при отсутствии договорной неустойки.
Какую роль играют акты КС-2 и КС-3 в подтверждении выполненных работ
Форма КС-2 подтверждает объём и факт выполнения работ, КС-3 — их стоимость. Обе формы утверждены постановлением Госкомстата РФ от 11.11.1999 № 100 и остаются основными документами приёмки в строительстве, хотя обязательны только для бюджетных контрактов.
КС-2 — акт о приёмке выполненных работ
КС-2 (акт о приёмке выполненных работ) — это первичный документ, который подтверждает: подрядчик действительно выполнил определённый объём работ, а заказчик их принял.
КС-2 составляется на основании журнала учёта выполненных работ (форма КС-6а) и обычно прикладывается к каждому отчётному периоду. В акте перечисляются виды работ, единичные расценки, объёмы и итоговая стоимость по позициям сметы.
КС-3 — справка о стоимости выполненных работ и затрат
По сути это счёт на оплату. КС-3 обобщает данные из КС-2 за отчётный период, выводит общую стоимость с НДС, фиксирует «нарастающим итогом» сколько уже выполнено и оплачено. Без подписанной КС-3 заказчику нечего перечислять — это его финансовое обоснование платежа.
Сравнение форм: что доказывает каждый акт
| Параметр | КС-2 | КС-3 |
|---|---|---|
| Назначение | Подтверждает факт и состав выполненных работ | Подтверждает стоимость и служит основанием для расчётов |
| Что содержит | Перечень видов работ, единицы измерения, объёмы, расценки | Итоговую стоимость, в том числе НДС, по отчётному периоду |
| Кто подписывает | Производитель работ и заказчик (генподрядчик) | Те же стороны, обычно одновременно с КС-2 |
| Роль в суде | Основное доказательство выполнения работ | Доказательство стоимости и обязанности оплатить |
| Можно ли подписать в одностороннем порядке | Да, по п. 4 ст. 753 ГК РФ при немотивированном уклонении заказчика | Да, по тем же правилам — обычно вместе с КС-2 |
Использование форм КС-2 и КС-3 обязательно только в государственных и муниципальных контрактах. В коммерческих договорах стороны вправе утвердить любую форму акта — главное, чтобы он содержал данные о работах, объёмах и стоимости.
Односторонние акты подряда: когда суд признаёт их действительными
Если заказчик уклоняется от подписания актов, подрядчик вправе оформить односторонний акт с отметкой об отказе или уклонении контрагента (п. 4 ст. 753 ГК РФ). Такой акт считается действительным, пока суд не признает обоснованными причины отказа заказчика от подписания; эта позиция закреплена в п. 14 Информационного письма Президиума ВАС РФ от 24.01.2000 № 51.
Условия, при которых односторонний акт признаётся судом надлежащим доказательством:
- Подрядчик уведомил заказчика о готовности работ к сдаче. Без извещения право на односторонний акт не возникает (п. 8 Информационного письма ВАС РФ № 51).
- Уведомление направлено надлежащим образом — заказным письмом с описью вложения, через курьерскую службу с распиской или по адресу из договора с подтверждением получения.
- Заказчик не явился на приёмку или не направил мотивированный отказ в разумный срок. Обычно 5–10 рабочих дней, если иной срок не предусмотрен договором.
- На самом акте есть отметка об отказе или уклонении заказчика от подписи.
- Подрядчик готов подтвердить реальный объём работ другими доказательствами: исполнительной документацией, фотофиксацией, перепиской, заключением эксперта.
Верховный Суд РФ в Определении СКЭС от 24.02.2022 № 305-ЭС21-22419 по делу № А40-94872/2020 подтвердил: оформленный по правилам п. 4 ст. 753 ГК РФ односторонний акт — это доказательство исполнения обязательства, а при отказе заказчика от оплаты суд обязан рассмотреть его доводы об обоснованности отказа от подписи. Иными словами, бремя доказывания «почему не подписал» лежит именно на заказчике.
Что считается мотивированным отказом
Просто написать «не подписываю» или «работы не приняты» недостаточно. Мотивированный отказ должен содержать конкретный перечень недостатков, ссылки на проектную документацию или нормативы и желательно — указание способа их устранения.
Без этого суд оценит отказ как формальный и встанет на сторону подрядчика.
Свежая позиция ВС РФ закреплена в Определении от 29.02.2024 № 305-ЭС24-248 по делу № А40-83724/2021: если заказчик не указал на конкретные недостатки в установленный срок, суд считает его отказ необоснованным и взыщет стоимость работ.
Можно ли взыскать оплату, если акты со стороны заказчика не подписаны
Короткий ответ — да. Если акты со стороны заказчика не подписаны, взыскать оплату можно. Подписанный акт удобен, но не является единственным способом доказать выполнение работ.
Акт по форме КС-2 не единственное допустимое доказательство, и суд может учитывать иные документы, если они подтверждают сдачу результата работ.
Что используют как доказательства, если актов нет:
- Журнал производства работ (форма КС-6а) с подписями ответственных лиц.
- Акты освидетельствования скрытых работ и промежуточной приёмки.
- Исполнительная документация: рабочие чертежи с отметками «как построено», результаты испытаний, паспорта на материалы.
Главная задача подрядчика — собрать комплект доказательства выполнения работ, который убедит суд: работы реально были сделаны, заказчик их видел или мог увидеть, и его отказ от подписи акта связан не с качеством, а с желанием уйти от оплаты.
- Фото- и видеофиксация хода работ с привязкой к датам и объекту.
- Переписка по электронной почте, мессенджерам и письмам — особенно ценны письма с обсуждением объёмов и сроков.
- Товарные накладные и счета-фактуры на материалы, использованные на объекте.
- Заключение строительно-технической экспертизы — суд назначает её по ст. 82 АПК РФ при споре об объёмах.
- Частичная оплата по договору — косвенный, но веский признак признания заказчиком факта выполнения.
Полезен и допрос свидетелей — сотрудников подрядчика, инженеров технадзора, представителей субподрядчиков. В арбитражном процессе их объяснения принимаются по правилам ст. 88 АПК РФ, но судьи смотрят на свидетельские показания критически и просят подкрепить их письменными доказательствами.
На практике встречаются ситуации, когда договор подряда вообще не был заключён в письменной форме, но работы реально велись. Если у подрядчика есть переписка, акты, фото и доказательства передачи результата, суд может квалифицировать отношения как фактически сложившийся подряд и взыскать стоимость работ как неосновательное обогащение по ст. 1102 ГК РФ.
Какие доказательства предъявить в арбитражном суде: чек-лист
Чтобы суд встал на сторону подрядчика, доказательственная база должна закрывать четыре вопроса:
- был договор;
- работы выполнены:
- результат передан заказчику;
- оплата не поступила.
Ниже — рабочий чек-лист по каждому блоку.
| Что доказываем | Документы и доказательства | Норма |
|---|---|---|
| Наличие договора | Подписанный договор подряда со сметой и приложениями; дополнительные соглашения; переписка по согласованию условий | Ст. 432, 740 ГК РФ |
| Факт выполнения работ | Акты КС-2 (двусторонние или односторонние); журнал КС-6а; акты скрытых работ; фото и видео; исполнительная документация | Ст. 720, 753 ГК РФ |
| Стоимость работ | Справки КС-3; сметы; локальные расчёты; счета-фактуры; заключение строительно-технической экспертизы | Ст. 743, 746 ГК РФ |
| Передача результата заказчику | Уведомление о готовности к сдаче с подтверждением вручения; почтовые квитанции, описи вложения; отметки об отказе | П. 1 ст. 753 ГК РФ |
| Неоплата работ | Расчёт задолженности; банковские выписки об отсутствии платежей; претензия и ответ заказчика (или его отсутствие) | Ст. 711, 746 ГК РФ |
| Неустойка и проценты | Расчёт неустойки по договору; расчёт процентов по ст. 395 ГК РФ исходя из ключевой ставки ЦБ РФ | Ст. 330, 395 ГК РФ |
В исковом заявлении важно сразу заявить ходатайство о приобщении всех документов, а если объём работ оспаривается — о назначении судебной строительно-технической экспертизы. Без экспертизы по сложным объектам спор о деталях фактически невозможно выиграть.
Ошибки подрядчика, которые приводят к отказу во взыскании долга
Большинство проигранных дел — не результат сложности спора, а итог типичных, обидных просчётов. Подрядчик уверен, что «всё было по-человечески», и не оформляет ничего на бумаге. А заказчик в нужный момент пользуется этим пробелом.
Ошибка 1. Работы делались «по звонку», без документального следа
Договорённости в мессенджерах, устные согласования допработ, отсутствие журнала производства работ — всё это в суде превращается в чёрную дыру. Когда заказчик заявляет, что работы вообще не выполнялись, подрядчику нечего предъявить.
Профилактика — фиксировать любые изменения объёма дополнительным соглашением и хранить переписку.
Ошибка 2. Подрядчик не уведомил заказчика о готовности работ
Без уведомления право на односторонний акт не возникает. Это правило сформулировано в п. 8 Информационного письма ВАС РФ № 51 и многократно подтверждено судебной практикой. Уведомление должно быть письменным, отправленным на адрес из договора и с подтверждением вручения.
Ошибка 3. Акт составлен с нарушениями
В акте нет реквизитов договора, не указан период, отсутствует расшифровка работ, нет отметки об отказе заказчика от подписи — суд может посчитать такой документ ненадлежащим доказательством. Чем подробнее заполнены КС-2 и КС-3, тем меньше шансов у заказчика «зацепиться» за формальности.
Ошибка 4. Пропущен срок исковой давности
Общий срок — три года со дня, когда подрядчик узнал о нарушении. По требованиям о качестве работ — два года, а по работам в отношении зданий и сооружений — пять лет (ст. 756 ГК РФ). Подрядчики часто тянут до последнего, надеясь договориться, и просыпают давность.
Ошибка 5. Не соблюдён претензионный порядок
По ч. 5 ст. 4 АПК РФ перед иском обязательна претензия. Если её не направили или направили на неверный адрес, арбитражный суд оставит иск без рассмотрения — и придётся начинать всё сначала.
Ошибка 6. Игнорирование экспертизы
Когда заказчик ссылается на завышение объёмов, а подрядчик отказывается от экспертизы, суд истолковывает это против него. По ст. 720 ГК РФ расходы на экспертизу несёт сторона, по чьей инициативе она проводится, либо распределяются по итогам дела.
Ошибка 7. В иске не указаны проценты и неустойка
Ещё одна частая ошибка — заявить в иске только основной долг и забыть про неустойку и проценты. По ст. 395 ГК РФ их можно начислять с момента, когда заказчик должен был оплатить работы, и по день фактической оплаты.
Алгоритм действий при взыскании долга по договору строительного подряда
Алгоритм действий при взыскании долга по договору строительного подряда
Алгоритм действий подрядчика: шаг за шагом
Если оплата задерживается, действуйте последовательно. Каждый шаг создаёт доказательство, которое потом пригодится в суде.
| № | Что делать |
|---|---|
| 1 | Завершите работы и зафиксируйте результат — сделайте фото, обновите журнал, соберите исполнительную документацию |
| 2 | Направьте заказчику письменное уведомление о готовности работ к сдаче (заказное письмо с описью вложения) |
| 3 | Передайте акты КС-2 и КС-3 — с подтверждением вручения. Дождитесь подписания или мотивированного отказа |
| 4 | При уклонении заказчика составьте односторонний акт с отметкой об отказе и направьте его повторно |
| 5 | Подготовьте и отправьте претензию с расчётом основного долга, неустойки и процентов. Дайте 30 дней на ответ |
| 6 | При отсутствии оплаты обратитесь в арбитражный суд по месту нахождения ответчика или в выбранный договором суд |
| 7 | аявите ходатайства об экспертизе и обеспечительных мерах (арест счетов, имущества) — это часто помогает быстрее получить оплат |
| 8 | После вступления решения в силу получите исполнительный лист и направьте его в банк должника или приставам |
Главное о взыскании долга по строительному подряду
- Договор строительного подряда подчиняется специальным правилам гл. 37 ГК РФ — игнорировать их при подготовке иска нельзя.
- Акты КС-2 и КС-3 — ключевые, но не единственные доказательства. Без них можно выиграть, но придётся собирать обширный комплект документов.
- Односторонний акт — реальный рабочий инструмент по п. 4 ст. 753 ГК РФ, если подрядчик соблюдает процедуру: уведомил, дождался, отметил отказ.
- Мотивированный отказ заказчика должен содержать перечень конкретных недостатков, иначе суд признает его необоснованным.
- Подрядчику важно сразу заявлять неустойку и проценты по ст. 395 ГК РФ — они существенно увеличивают сумму взыскания.
- Главные ошибки — отсутствие документального следа, нарушение порядка уведомления, пропуск претензионного порядка и сроков давности.
