Как взыскать неустойку по госконтракту: простое объяснение

Смотреть Содержание

Представьте: вы честно поставили товар по госконтракту, а заказчик «завис» с оплатой. Или наоборот — вам не успели поставить оборудование в срок. Что делать?

Ст. 34 Федерального закона от 05.04.2013 № 44-ФЗ разрешает требовать неустойку. Это может быть:

  • пеня — если просрочили срок;
  • штраф — за другие нарушения (например, вообще не исполнили обязательства).

Кто может требовать неустойку

Неустойку может требовать любая сторона: и заказчик, и поставщик. Главное условие — кто-то нарушил условия контракта.

Как рассчитать пени

В законе формула выглядит пугающе. Но на деле — всё просто:

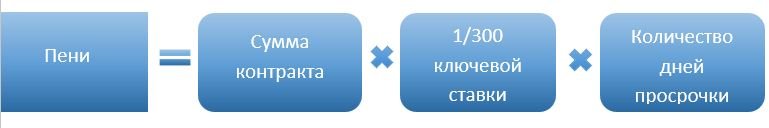

Пени формула

Ключевую ставку можно взять на сайте Центробанка.

Пример

У вас контракт на 300 000 ₽. Просрочка — 10 дней. Ключевая ставка — 16%.
Считаем: 300 000 × (1/300) × 0.2 × 10 = 2 000 ₽

Как потребовать неустойку: пошаговая инструкция

Шаг 1. Зафиксируйте нарушение

Письмом, актом или уведомлением. Можно сделать скриншот из ЕИС, если нарушение видно там.

Шаг 2. Посчитайте сумму

Используйте формулу выше. Лучше приложить расчёт в виде таблицы.

Шаг 3. Направьте претензию

Отправьте письмо (почтой, через ЕИС или электронной подписью). Укажите: суть нарушения, срок и сумму.

Нет ответа? Можно идти в суд. Но часто хватает одной грамотной претензии.

А если причина уважительная: что с пени

Иногда нарушение — не по вине участника. Например:

  • авария, стихийное бедствие (форс-мажор);
  • действия третьих лиц;
  • изменения законодательства.

⚠️ В таких случаях заказчик может не начислять неустойку. Но нужно документальное подтверждение.

Полезные советы

👉 Не тяните: чем раньше отправите претензию — тем лучше.

👉 Фиксируйте всё письменно. Скриншоты, акты, письма — пригодятся.

👉 Сохраняйте спокойный тон. Просто указывайте факты.

Подводим итог

Если контракт нарушили — вы не обязаны терпеть убытки. Закон на вашей стороне: рассчитайте неустойку, отправьте претензию и действуйте спокойно.
